(PCĐN) – Ngày 11/5, Công ty Điện lực Đồng Nai đã tổ chức hội nghị đánh giá tổng kết công tác đầu tư xây dựng 04 tháng đầu năm và triển khai kế hoạch nhiệm vụ 8 tháng cuối năm 2026. Tham dự hội nghị có ông Đoàn Đức Hưng -Phó Tổng giám Tổng công ty Điện lực miền Nam (EVN SPC), ông Lê Hoàng Oanh - Thành viên Hội đồng thành viên EVN SPC và đại diện Ban Quản lý dự án lưới điện miền Nam, các đơn vị trực thuộc Công ty.

Ông Trương Đình Quốc - Giám đốc Công ty phát biểu tại hội nghị
Trong 4 tháng đầu năm, công tác đầu tư xây dựng đạt nhiều kết quả tích cực, với khối lượng công việc lớn và yêu cầu tiến độ cao. Tổng giá trị giải ngân là 332 tỷ đồng, đạt 28,7% kế hoạch năm; hoàn thành 100% chỉ tiêu khởi công và đóng điện các công trình lưới điện 110kV theo kế hoạch Tổng công ty giao.

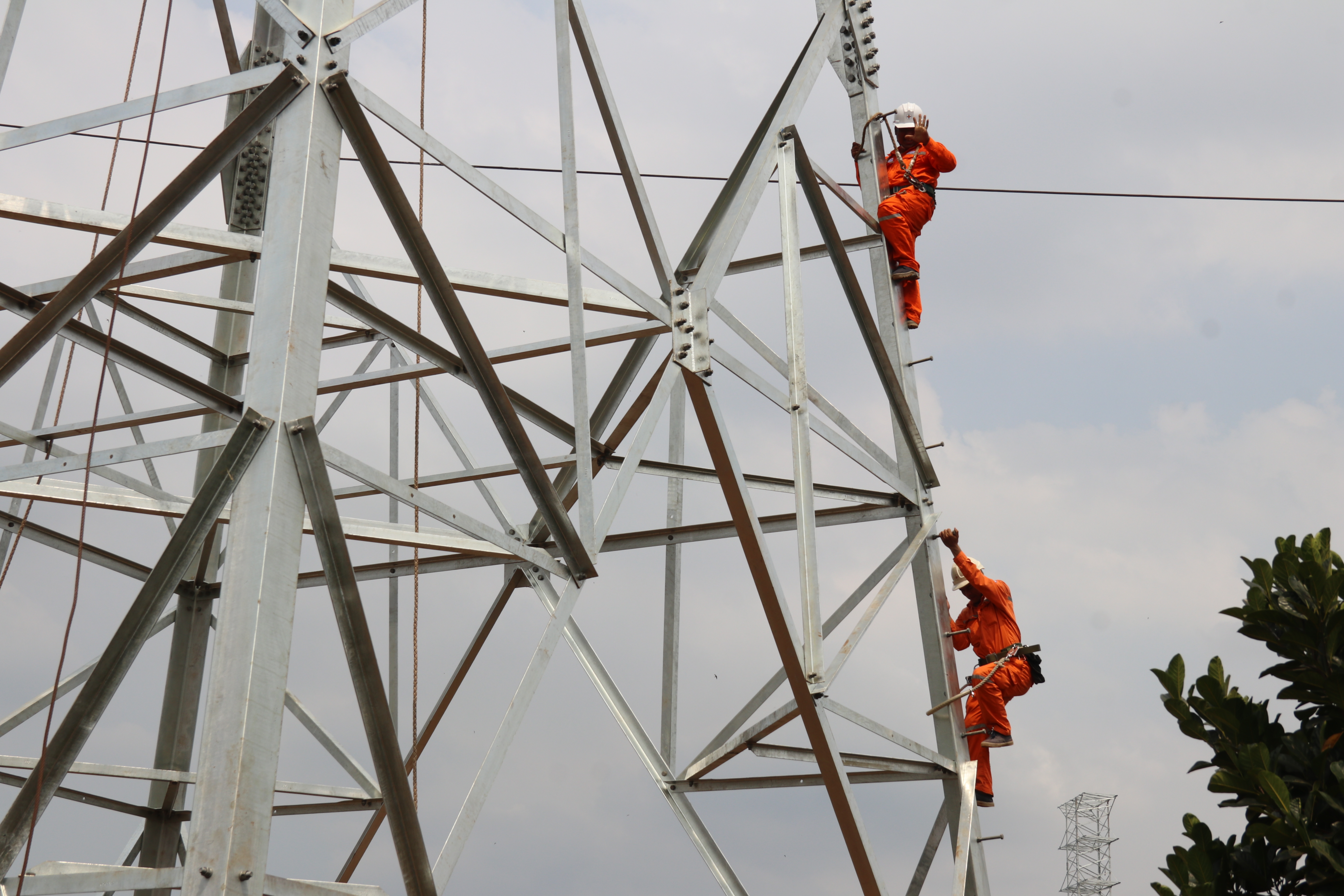

Để có được những công trình về đích đúng tiến độ, lực lượng kỹ sư, nhân viên điện lực đã liên tục bám công trường hàng trăm ngày, đêm

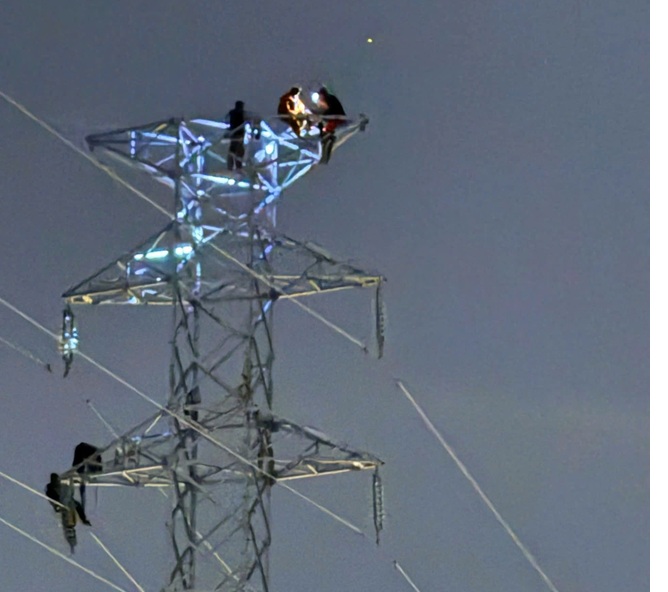

Áp lực tiến độ, nắng nóng gay gắt, những ca làm việc xuyên ngày đêm, nhưng tinh thần trách nhiệm của CBCNV Công ty vẫn luôn được giữ vững

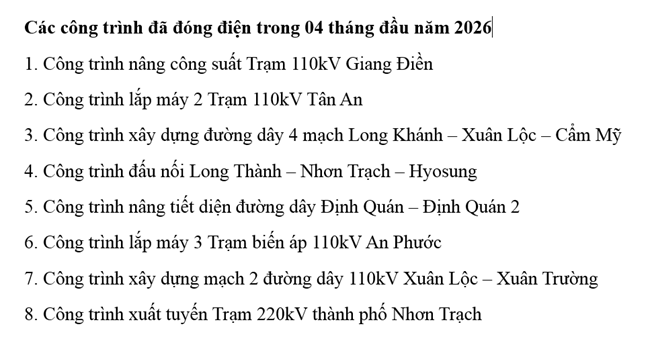

Đáng chú ý, Công ty đã hoàn thành đóng điện 8 công trình lưới điện 110kV, đạt 100% kế hoạch 4 tháng đầu năm và tương đương 80% kế hoạch cả năm; đồng thời khởi công 5 công trình 110kV và 29/61 công trình trung thế.
Chỉ tính riêng trong tháng 4/2026, Công ty đã hoàn thành 4 công trình 110kV trọng điểm. Các dự án hoàn thành đóng điện đã kịp thời bổ sung nguồn và lưới điện, nâng cao khả năng cung cấp điện, đáp ứng nhu cầu phụ tải tăng trưởng tại các khu vực trọng điểm của thành phố Đồng Nai.
.png)
Ông Lê Hoàng Trung Phó Giám đốc Công ty phát biểu tại hội nghị

Ông Hoàng Hữu Thời - Giám đốc Ban QLDA Điện lực miền Nam phát biểu tại hội nghị
Tuy nhiên, quá trình triển khai vẫn gặp không ít khó khăn như công tác chuẩn bị đầu tư gặp vướng mắc kéo dài do thủ tục chấp thuận nhà đầu tư, quy hoạch sử dụng đất, quy hoạch xây dựng và công tác thỏa thuận tuyến. Công tác giải phóng mặt bằng chậm do nhiều địa phương tập trung nguồn lực cho các dự án trọng điểm khác, cùng với việc đơn giá bồi thường và hệ số K chưa được ban hành kịp thời.
Bên cạnh đó, giá vật tư, thiết bị, nhiên liệu biến động mạnh; việc lựa chọn nhà thầu gặp khó do năng lực thị trường hạn chế; một số nhà thầu huy động nguồn lực chưa đáp ứng yêu cầu; việc xin giấy phép thi công tại địa phương còn phát sinh nhiều thủ tục bổ sung, ảnh hưởng tiến độ triển khai.

Ông Đoàn Đức Hưng -Phó Tổng giám EVN SPC phát biểu chỉ đạo hội nghị
Phát biểu chỉ đạo tại hội nghị, Phó Tổng Giám đốc Đoàn Đức Hưng ghi nhận nỗ lực của tập thể CBCNV Công ty khi hoàn thành đóng điện 8 công trình trọng điểm chỉ trong 4 tháng đầu năm, góp phần cùng Tổng công ty hoàn thành các công trình chào mừng 30/4. Ông nhấn mạnh, thời gian tới Công ty phải chủ động từ sớm trong chuẩn bị đầu tư, nhất là quy hoạch, thỏa thuận tuyến và phối hợp địa phương tháo gỡ mặt bằng. Đồng thời, siết chặt chất lượng khảo sát, thiết kế, bám sát tiến độ thi công, kiểm tra thường xuyên tại hiện trường và kiên quyết xử lý nhà thầu chậm, yếu năng lực. Các đơn vị phải phối hợp chặt hơn nữa để tháo gỡ nhanh các vướng mắc, bảo đảm công trình về đích đúng tiến độ
Trong 8 tháng cuối năm, Công ty sẽ khởi công thêm 8 công trình 110kV, đóng điện 2 công trình 110kV trọng điểm, tập trung hoàn thành 61 công trình trung thế theo kế hoạch 2026.

Đại diện Lãnh đạo Công ty, ông Lê Hoàng Trung - Phó Giám đốc, trao thưởng cho các tập thể, cá nhân có đóng góp quan trọng trong công tác đầu tư xây dựng
Để hoàn thành nhiệm vụ, Công ty tiếp tục tập trung cao cho công tác điều hành tiến độ; bám sát địa phương trong quá trình thực hiện thủ tục đầu tư và giải phóng mặt bằng; chủ động nguồn vật tư thiết bị; nâng cao trách nhiệm các đơn vị quản lý dự án; đồng thời đẩy mạnh chuyển đổi số trong lĩnh vực đầu tư xây dựng nhằm tăng tính minh bạch, kiểm soát tiến độ và chất lượng công trình.
